Автоматическое создание работ на объекте

Для создания плановых работ есть два интерфейса.

Создание периодической работы

Создание периодической работы

Простые периодические работы

Untitled

Этот способ позволяет быстро и просто создавать серии записей о новых работах.

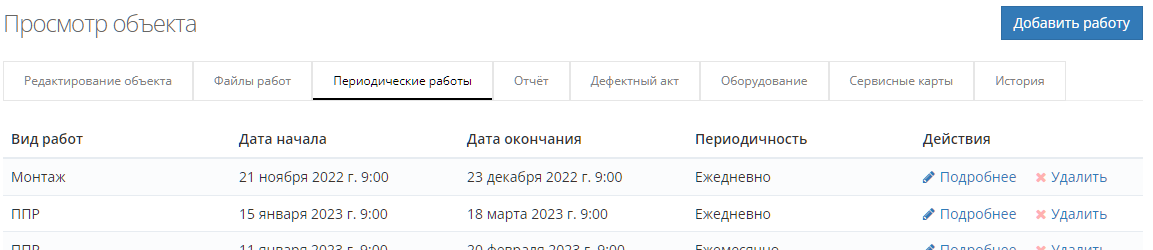

Записи создаются во вкладке “Периодические работы” карточки Объект.

Принцип работы:

  • Создаётся запись с настройками генерации новой работы:

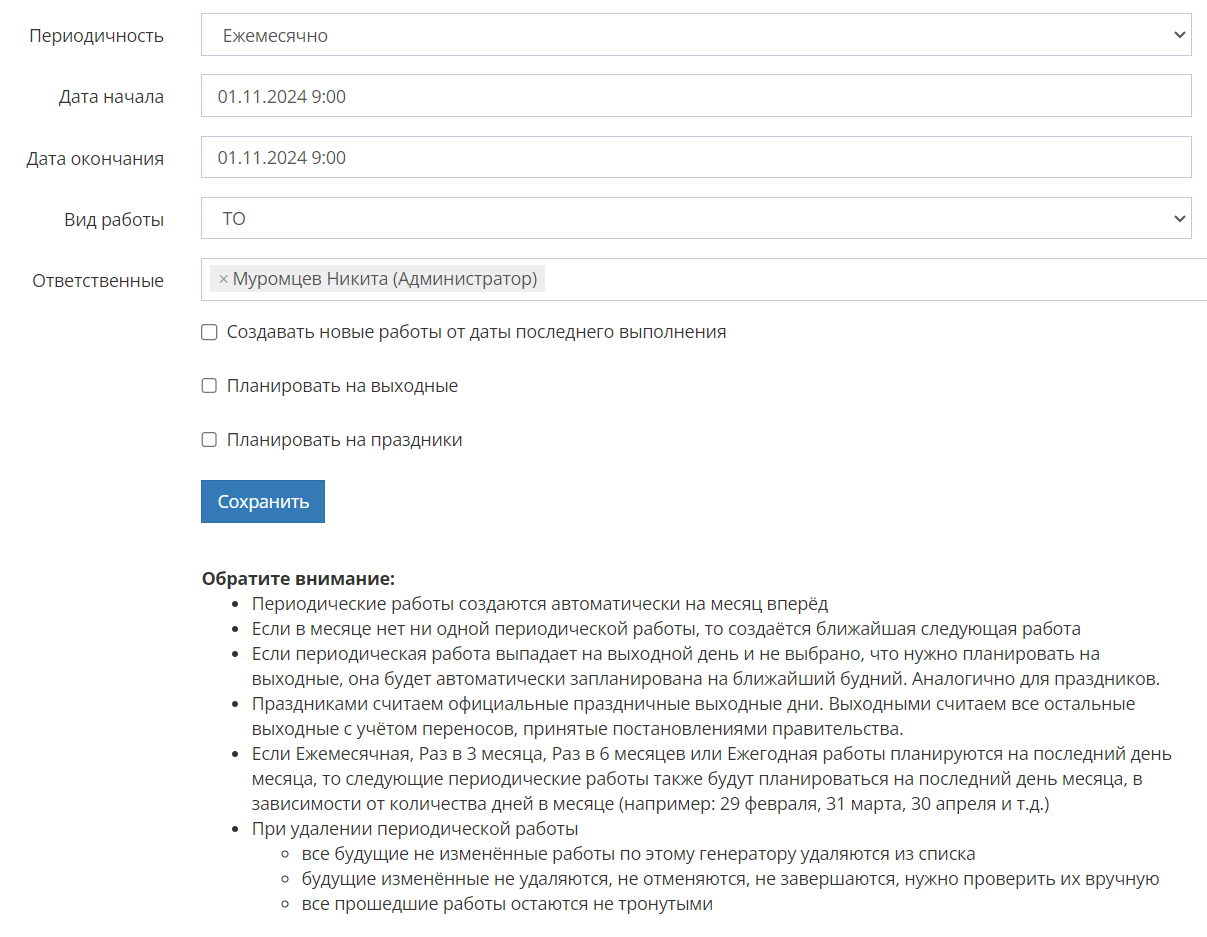

    • Периодичностью

      Untitled

    • Датой начала, от которой будут считаться периоды

    • Датой окончания, после которой не будут создаваться новые записи
    • Видом работ
    • Автоматически назначаемыми ответственными
    • Модификаторами генерации, к примеру, генерация от даты выполнения (разберём ниже) или на выходные
    • Чаще всего создаются не все работы сразу, потому что это много записей, которые часто быстро теряют актуальность и требуют коррекции
    • Периодические работы создаются автоматически на месяц вперёд
    • Если в месяце нет ни одной периодической работы, то создаётся ближайшая следующая работа
    • При удалении периодической работы
    • Выполненные работы остаются нетронутыми
    • Все будущие работы по генератору удаляются
    • При редактировании генератора
    • Выполненные работы не затрагиваются
    • Изменение типа или пользователей отображается на будущих работах, где связанное поле не менялось
    • Изменение дат или периода вызовет удаление пустых работ, которые не подпадают под условия генератора, а также создание новых по общим условиям. Работы, которые были частично заполнены не будут удалены.
    • Т.е. цель, чтобы новые работы соответствовали генераторам, кроме тех, что уже начали заполнять.
    • Клиенты будут уведомлены об изменениях


  • Работы в прошлом добавить нельзя, т.е. дата начала для сохраняемой записи должна быть не раньше текущей

  • Если нужно изменить дату, от которой планируются работы, это нужно сделать в карточке плановой работы, а не в общем списке работ


Модификаторы генерации работы

  • Генерация от даты выполнения
    • Работы будут создаваться по одной
    • Новая работа будет создаваться после выполнения предыдущей
    • Дата создания будет равна дате выполнения + период
  • Генерация на выходные и праздники
    • При планировании система не ставит работы на выходные дни и смещает их на ближайший рабочий
    • Если активировать планирование работ на и праздники, то любая работа при планировании не будет смещаться на ближайший официально рабочий день.

Сервисное обслуживание оборудования по чеклистам

Это более продвинутый способ формировать работы.

Создаваемые записи будут связаны с конкретным оборудованием и предоставлять интерфейс “чеклист” для перечня необходимых к выполнению работ. В остальном это будет такая же работа,


Принцип создания записей аналогичен: периодичность, даты начала и конца, исполнитель. Однако внесение записей происходит в несколько этапов:

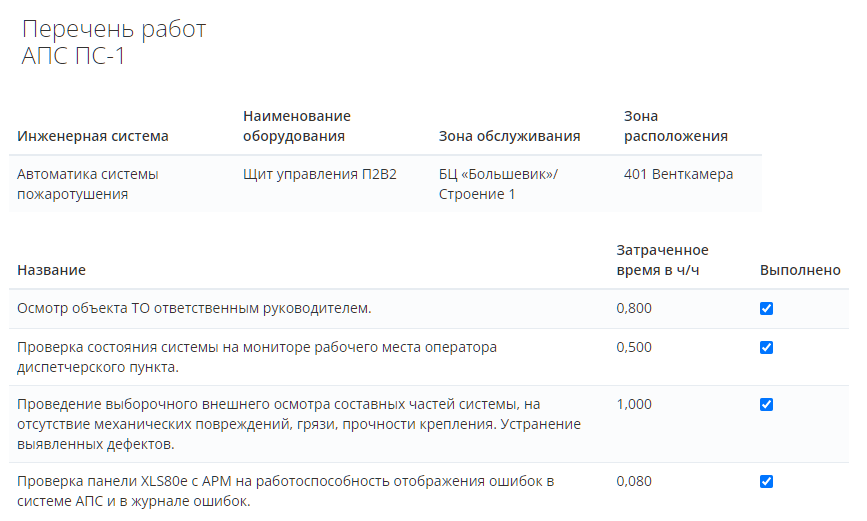

  • Создание “Перечней работ” (чеклистов). Это список пунктов, которые нужно выполнить для обслуживания. Он будет отображаться в задаче и учитываться в отчёте о работе.
  • Формирование списка оборудования.
  • Создание таблицы со списком работ по оборудованию. На каждое оборудование может быть назначено несколько чеклистов с разной периодичностью и датами автоматического создания работ. Это полезно, что выполнять разные наборы работ в зависимости от времени существования конкретной системы, к примеру, некоторые работы не нужны в первые полгода, а некоторые нужно выполнять с периодичностью 3 месяца.

Подробнее о формировании списка оборудования, генерируемых работах, чеклистах и сервисных картах:Учёт оборудования объекта и формирование сервисных карт.
